峨嵋立體停車場騎樓人行道地坪彩繪工程施工。原場地已經過多年未曾修補(請參考未修補前的照片),整個工程包括外露水管修整與地坪破損處修補與整平,以艾可麗樹脂地坪施工。在人行穿越次數頻繁的狀況,必須要注重安全,且要快速恢復,避免影響交通的狀況。

施工時間 : 94年6月18日 ~
94年7月7日.

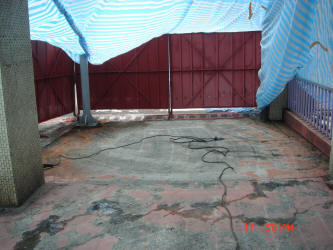

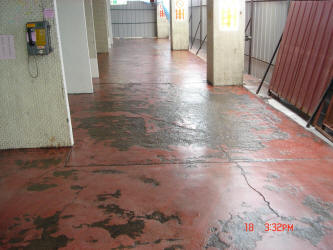

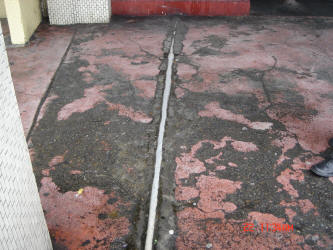

人行道人群穿越頻繁,舊有的地面破損,地下管線已經裸露在外。施工必須以整體的不影響周遭的交通為主。

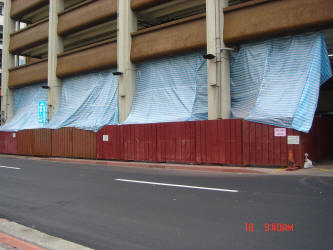

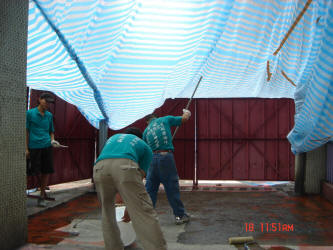

首先我們必須要將工作區域規劃出後,先做圍籬,避免因施工而影響工作區外的世界。

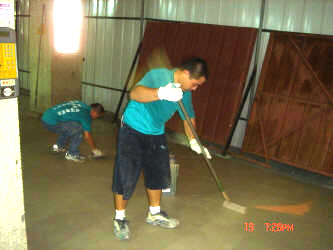

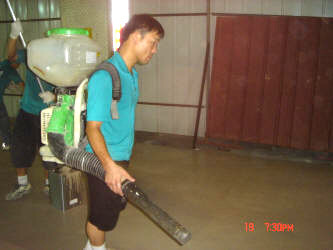

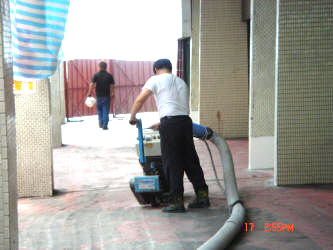

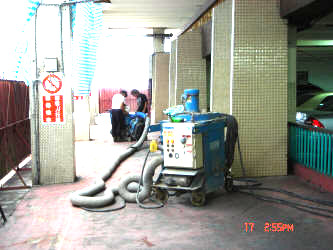

地面清理,施工前的地面基本處理,先將不平整及龜裂的地面刨除,並掃除灰塵,為最基礎的工作。務必確實做好地面之清潔,並保持乾燥;地面如有水份時,應先予以烘乾後,再行施作。
底塗層塗佈,艾可麗樹脂地坪

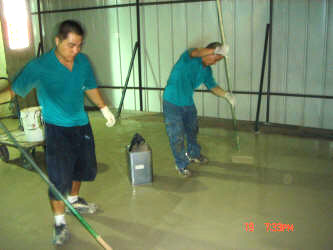

第一層底塗層的施作,以滾筒施工,將底樹脂均勻的塗抹於基礎地面。約 30 分鐘樹脂就會凝固,只要樹脂凝固後我們即可以進行第二層的施工。

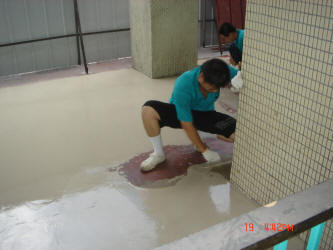

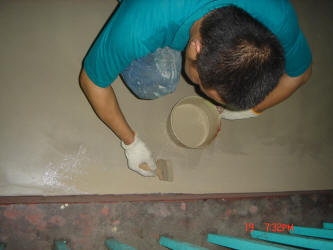

中塗層施工,艾可麗樹脂地坪 第二層中塗層的施作,將樹脂與骨材加上色料( 2
塊區域地面基本色分別是暗紅與灰色),依規定比例加以調合,做成符合地面施工的材料。以鏝刀施工,將地面鋪設平整。並將二號矽砂,以約0.1-kg/m2之數量,均勻散佈在硬化後之中塗層上,以做為防滑基礎。
面塗層施工,艾可麗樹脂地坪

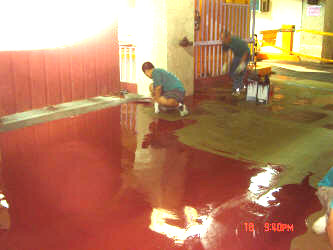

第三層面塗層的施作,將面層專用樹脂加上色料,依規定比例加以調合,大面積以滾筒施工,其它的小面積以刷子施工。將樹脂均勻的塗抹於中塗層完成的表面上。此第三層面塗層所調顏色即為彩繪造型之底色,除了有表面的美觀外,還有抗磨損及承重力的功能。

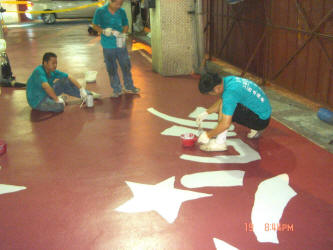

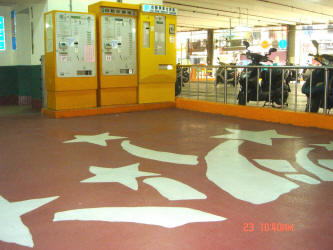

彩繪工程施工,將所設計之圖案,依圖示分別以墨斗及模型板標定。在所設計之圖案上,以油漆刷或滾筒施以第一次塗布。待上述步驟硬化後,再以材料混合均勻後,以油漆刷或滾筒施以第二次塗布,待其硬化。

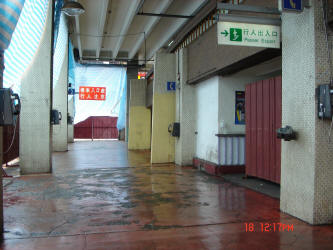

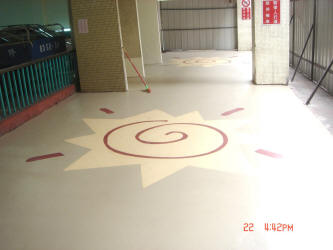

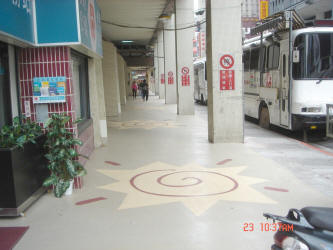

完工。地面凝固硬化後,即可以開放使用,您可以與施工前做個比較。
艾可麗樹脂地坪 ,其「品質」是一切產品成敗的關鍵與核心,而工程的「品質」,更是工程成敗關鍵中的關鍵,核心中的核心。從本次工程的「品質」並非無限上綱不計成本的投入,而是以各種專業的手法,透過經濟的手段,達成設定的目標。也可以從本次的工程中看出我們艾可麗樹脂
材料的特性,將其優點完全的發揮出來。扣除刨地外,實際施作只需要 2 天的工時,就可以立即使用。 |
